高速标线工程:高速公路养护的“日间手术”是如何完成的
高速标线工程:高速公路养护的“日间手术”是如何完成的?下面我们通过下面这个案例来看一家专业的道路划线公司是如何安排的。
项目: 潮莞高速惠州段标线工程
*项目时间:2025年3月*
*标线施工单位:深圳市创安全交通设施有限公司*
项目背景:粤东与珠三角的第二通道
潮莞高速公路(潮州—东莞)是广东省高速公路网规划“九纵五横两环”中第“四横”的重要组成部分,作为沈海高速公路(G15)的复线,承担着分流粤东与珠三角之间巨大车流的重任。
惠州段作为全线关键区段,连接惠阳区镇隆镇至惠东县大岭镇,**日均车流量超8万辆次**,节假日峰值可达15万辆次。随着通车年限增长,原有路面出现不同程度裂痕坑洼及标线老化,导致行车不稳,反光性能下降,影响行车安全。
本次项目为**潮莞高速惠州段养护工程沥青路面翻新与标线更换项目**,主要工程包括:
**全线车道路面翻新做沥青路面
- **全线车道边缘线、分界线**热熔反光标线重划(约32公里)
- **隧道进出口、匝道**减速标线升级
- **突起路标(道钉)**更换与补设
- **轮廓标**清洗与更新
#### 项目难点:在“不完全封闭交通”的前提下换标线
高速公路养护工程最大的挑战是**边通车、边施工**。潮莞高速惠州段的特点决定了施工难度极高:
**1. 车流量大,作业窗口极短**

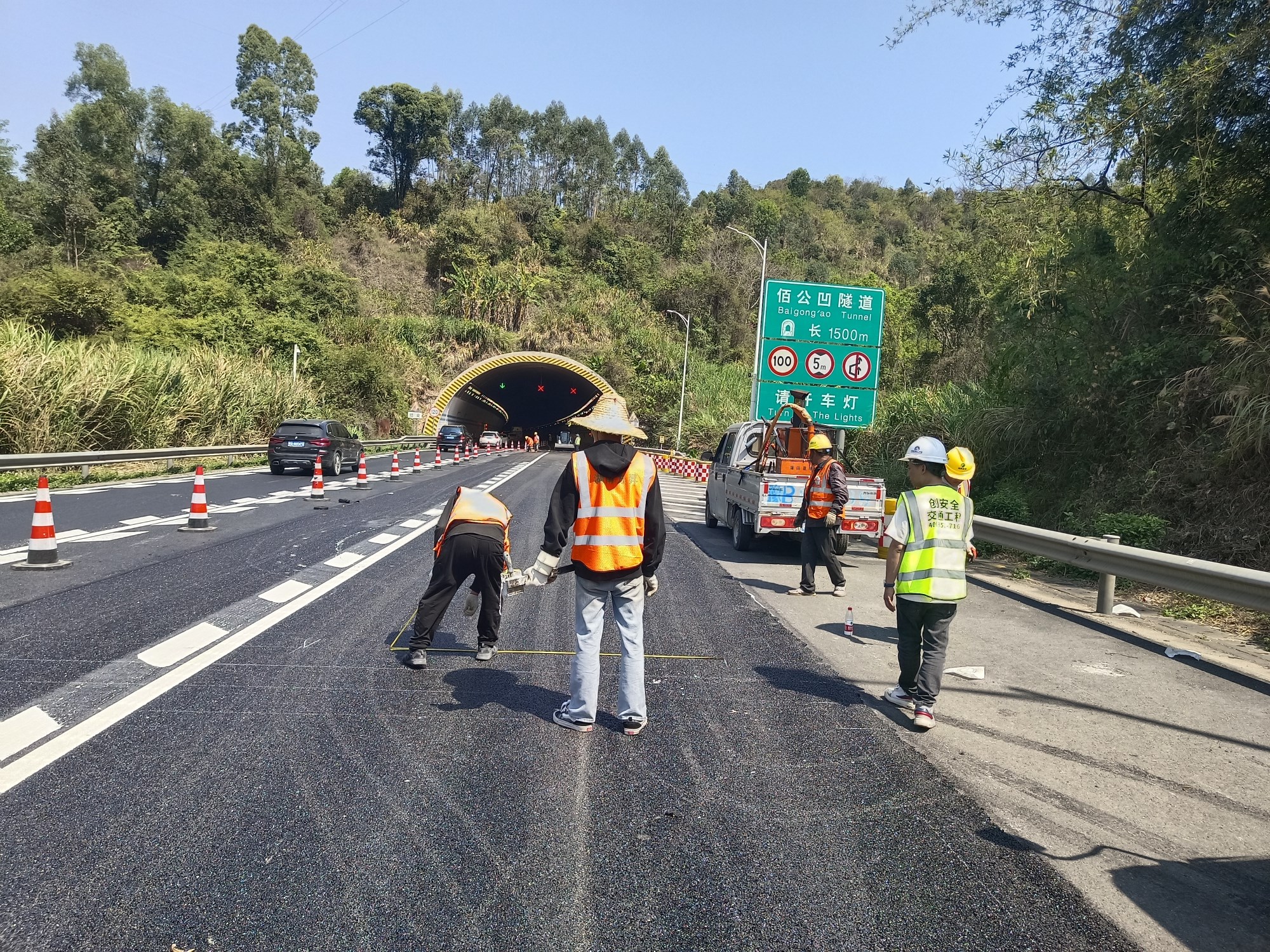

作为粤东交通大动脉,白天封闭车道将造成大面积拥堵,并且缺少灯光。我们只能是在白天半封半开放依次施工,
在**日间10:00至17:30**的9小时“黄金窗口期”施工,且必须在天黑前开放交通。
**2. 安全风险高**
日间车流量极大,作业区紧邻时速100km/h的行驶车辆,安全管控是头等大事。任何疏忽都可能酿成严重事故。
**3. 反光性能要求苛刻**
高速公路夜间无路灯,标线是司机的唯一“眼睛”。新施划标线的逆反射系数必须稳定在**≥250mcd**以上,确保夜间可视距离≥150米。
#### 解决方案:精细化养护+全流程管控
面对这些挑战,我们采取了“分区分幅、动态导改、精准作业”的施工策略:
**1. 交通组织:毫米级的安全管控**
- **编制专项交通组织方案**:经高速交警、路政部门联合审批,确保方案科学可行
- **作业区布设标准化**:严格按照国标设置**警告区、上游过渡区、缓冲区、作业区、下游过渡区**,每次作业长度不能超过2公里
- **防撞缓冲车全程护航**:在作业区后方配置**防撞缓冲车(TMA)**,万一有失控车辆闯入,能最大限度保护作业人员
- **专职安全员9小时值守**:每500米设置一名安全员,手持对讲机实时通报车流情况
**2. 旧面层清除:微创手术式作业**
- **铣刨机精准控制**:采用**铣刨深度可调的专业设备**,将清除深度控制在5mm以内,只除旧面层,不伤底层
- **吹扫+吸尘双重清洁**:清除后使用工业吸尘器+高压吹风机,确保路面无残留粉尘,保证新面层粘结力

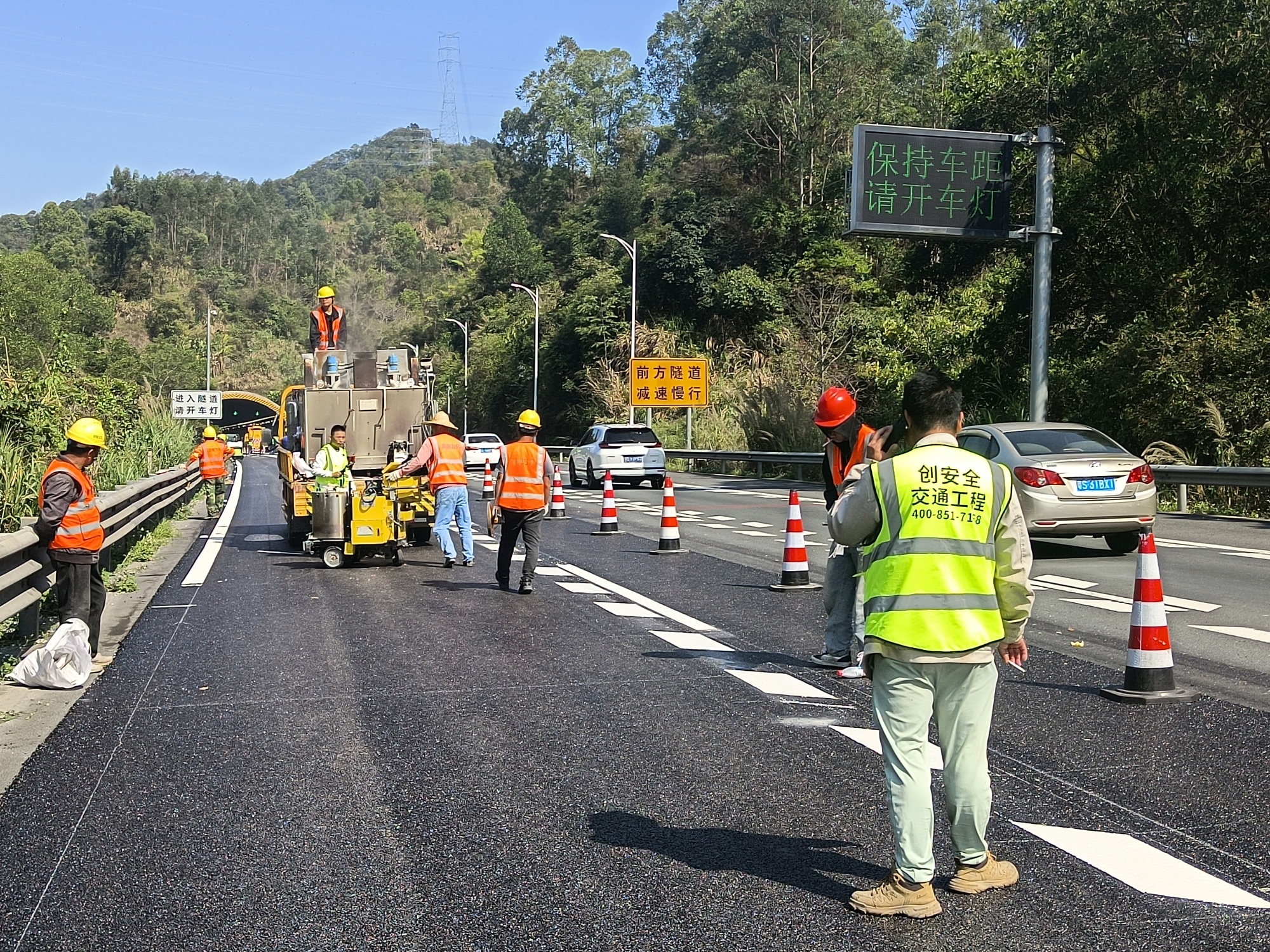

**3. 标线施划:毫米级精度+高亮反光**
- **材料升级**:采用**国标热熔型反光标线涂料**,玻璃珠含量≥22%,耐磨性提升30%
- **二次撒布工艺**:施划过程中,**二次撒布高折射率玻璃珠**(折射率≥1.7),确保反光效果持久
- **直线度控制**:使用**激光导引划线机**,直线度误差≤2mm/m,确保夜间行车线型流畅
- **厚度控制**:每200米抽检一次标线厚度,确保在2.0mm±0.2mm范围内

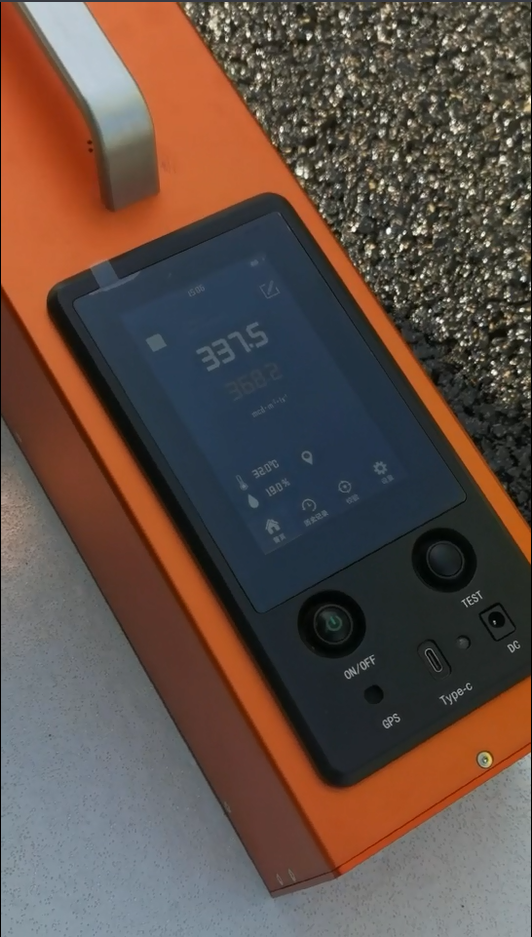

**反光系数控制**:每200米抽检一次标线反光系数,确保大于250mcd
本项目中我们创安全交通负责路面标线的施工,所以在这我们只讲我们的标线施工工作安排,众所周知
高速路施工最大的难点就是车流量过大,在施工过程中既不能影响交通同行,又要保证施工进度与人员安全。所以我们结合了潮莞高速此段交通流的特点安排了两个标线班组,两台施工车,两辆热熔划线机,两台震荡标线机和10个人员,并做出了以下分工安排。
**4. 作业:分秒必争的“流水线”**
我们编制了**小时级施工进度表**,形成流水作业:
| 时间段 | 作业内容 | 责任人 |
|--------|----------|--------|
| 10:00-10:30 | 交通管制布设+作业区封闭 | 交通组 |
| 10:20-11:30 | 旧路面铣刨清除 | 清除组 |
| 11:30-14:00 | 沥青摊铺 | 沥青施工组 |
| 14:00-14:30 | 热熔涂料烧煮 | 准备组2人 |
| 14:00-14:30 | 放线底漆喷涂 | 准备组2人 |
| 14:20-17:00 | 路缘线热熔划线+玻璃珠撒布 | 划线组 2人|
| 14:30-17:30 | 震荡标线划线+ 玻璃珠撒布| 划线组2人 |
| 14:30-17:30 | 标线干燥+质量自检 | 质检组1人 |
| 17:30-18:00 | 作业区清理+交通管制撤除 | 交通组 |
**连续28天的高强度作业,零安全事故,零交通投诉。**
#### 技术亮点:用数据见证品质
| 检测项目 | 国标要求 | 潮莞高速实测 | 提升幅度 |
|---------|---------|------------|---------|
| 逆反射系数 | ≥150mcd | **≥270mcd** | **+80%** |
| 标线厚度 | 1.8mm | **2.1mm** | **+17%** |
| 直线度误差 | ≤5mm/m | **≤1.8mm/m** | **+64%** |
| 摩擦系数 | ≥45BPN | **≥52BPN** | **+16%** |
| 玻璃珠含量 | ≥18% | **22%** | **+22%** |
#### 客户评价
> “高速公路养护工程最考验施工队的专业素养。深圳市创安全交通设施有限公司在潮莞高速惠州段标线更换项目中,展现了极高的安全意识和工匠精神。28天日间作业,没出一次安全事故,没延误一次早高峰通车,新标线的反光效果比预期更好。这样的队伍,我们放心。”——惠莞高速公路工程部负责人
#### 结语
潮莞高速惠州段标线工程,是我们创安全交通**“高速公路养护专家”实力的又一次证明**。在边通车边施工的苛刻条件下,我们用专业的安全管控、精湛的施工工艺、严格的品质检测,为粤东大动脉换上了“新装”。
每一条标线,都是对生命的守护;每一次夜间奋战,都是为了白天的畅通无阻。



项目: 潮莞高速惠州段标线工程
*项目时间:2025年3月*
*标线施工单位:深圳市创安全交通设施有限公司*
项目背景:粤东与珠三角的第二通道
潮莞高速公路(潮州—东莞)是广东省高速公路网规划“九纵五横两环”中第“四横”的重要组成部分,作为沈海高速公路(G15)的复线,承担着分流粤东与珠三角之间巨大车流的重任。
惠州段作为全线关键区段,连接惠阳区镇隆镇至惠东县大岭镇,**日均车流量超8万辆次**,节假日峰值可达15万辆次。随着通车年限增长,原有路面出现不同程度裂痕坑洼及标线老化,导致行车不稳,反光性能下降,影响行车安全。
本次项目为**潮莞高速惠州段养护工程沥青路面翻新与标线更换项目**,主要工程包括:
**全线车道路面翻新做沥青路面
- **全线车道边缘线、分界线**热熔反光标线重划(约32公里)
- **隧道进出口、匝道**减速标线升级
- **突起路标(道钉)**更换与补设
- **轮廓标**清洗与更新
#### 项目难点:在“不完全封闭交通”的前提下换标线
高速公路养护工程最大的挑战是**边通车、边施工**。潮莞高速惠州段的特点决定了施工难度极高:
**1. 车流量大,作业窗口极短**
作为粤东交通大动脉,白天封闭车道将造成大面积拥堵,并且缺少灯光。我们只能是在白天半封半开放依次施工,
在**日间10:00至17:30**的9小时“黄金窗口期”施工,且必须在天黑前开放交通。
**2. 安全风险高**
日间车流量极大,作业区紧邻时速100km/h的行驶车辆,安全管控是头等大事。任何疏忽都可能酿成严重事故。
**3. 反光性能要求苛刻**
高速公路夜间无路灯,标线是司机的唯一“眼睛”。新施划标线的逆反射系数必须稳定在**≥250mcd**以上,确保夜间可视距离≥150米。
#### 解决方案:精细化养护+全流程管控
面对这些挑战,我们采取了“分区分幅、动态导改、精准作业”的施工策略:
**1. 交通组织:毫米级的安全管控**
- **编制专项交通组织方案**:经高速交警、路政部门联合审批,确保方案科学可行
- **作业区布设标准化**:严格按照国标设置**警告区、上游过渡区、缓冲区、作业区、下游过渡区**,每次作业长度不能超过2公里
- **防撞缓冲车全程护航**:在作业区后方配置**防撞缓冲车(TMA)**,万一有失控车辆闯入,能最大限度保护作业人员
- **专职安全员9小时值守**:每500米设置一名安全员,手持对讲机实时通报车流情况
**2. 旧面层清除:微创手术式作业**
- **铣刨机精准控制**:采用**铣刨深度可调的专业设备**,将清除深度控制在5mm以内,只除旧面层,不伤底层
- **吹扫+吸尘双重清洁**:清除后使用工业吸尘器+高压吹风机,确保路面无残留粉尘,保证新面层粘结力
**3. 标线施划:毫米级精度+高亮反光**
- **材料升级**:采用**国标热熔型反光标线涂料**,玻璃珠含量≥22%,耐磨性提升30%
- **二次撒布工艺**:施划过程中,**二次撒布高折射率玻璃珠**(折射率≥1.7),确保反光效果持久
- **直线度控制**:使用**激光导引划线机**,直线度误差≤2mm/m,确保夜间行车线型流畅
- **厚度控制**:每200米抽检一次标线厚度,确保在2.0mm±0.2mm范围内
**反光系数控制**:每200米抽检一次标线反光系数,确保大于250mcd
本项目中我们创安全交通负责路面标线的施工,所以在这我们只讲我们的标线施工工作安排,众所周知
高速路施工最大的难点就是车流量过大,在施工过程中既不能影响交通同行,又要保证施工进度与人员安全。所以我们结合了潮莞高速此段交通流的特点安排了两个标线班组,两台施工车,两辆热熔划线机,两台震荡标线机和10个人员,并做出了以下分工安排。
**4. 作业:分秒必争的“流水线”**
我们编制了**小时级施工进度表**,形成流水作业:
| 时间段 | 作业内容 | 责任人 |
|--------|----------|--------|
| 10:00-10:30 | 交通管制布设+作业区封闭 | 交通组 |
| 10:20-11:30 | 旧路面铣刨清除 | 清除组 |
| 11:30-14:00 | 沥青摊铺 | 沥青施工组 |
| 14:00-14:30 | 热熔涂料烧煮 | 准备组2人 |
| 14:00-14:30 | 放线底漆喷涂 | 准备组2人 |
| 14:20-17:00 | 路缘线热熔划线+玻璃珠撒布 | 划线组 2人|
| 14:30-17:30 | 震荡标线划线+ 玻璃珠撒布| 划线组2人 |
| 14:30-17:30 | 标线干燥+质量自检 | 质检组1人 |
| 17:30-18:00 | 作业区清理+交通管制撤除 | 交通组 |
**连续28天的高强度作业,零安全事故,零交通投诉。**
#### 技术亮点:用数据见证品质
| 检测项目 | 国标要求 | 潮莞高速实测 | 提升幅度 |
|---------|---------|------------|---------|
| 逆反射系数 | ≥150mcd | **≥270mcd** | **+80%** |
| 标线厚度 | 1.8mm | **2.1mm** | **+17%** |
| 直线度误差 | ≤5mm/m | **≤1.8mm/m** | **+64%** |
| 摩擦系数 | ≥45BPN | **≥52BPN** | **+16%** |
| 玻璃珠含量 | ≥18% | **22%** | **+22%** |
#### 客户评价
> “高速公路养护工程最考验施工队的专业素养。深圳市创安全交通设施有限公司在潮莞高速惠州段标线更换项目中,展现了极高的安全意识和工匠精神。28天日间作业,没出一次安全事故,没延误一次早高峰通车,新标线的反光效果比预期更好。这样的队伍,我们放心。”——惠莞高速公路工程部负责人
#### 结语
潮莞高速惠州段标线工程,是我们创安全交通**“高速公路养护专家”实力的又一次证明**。在边通车边施工的苛刻条件下,我们用专业的安全管控、精湛的施工工艺、严格的品质检测,为粤东大动脉换上了“新装”。
每一条标线,都是对生命的守护;每一次夜间奋战,都是为了白天的畅通无阻。
